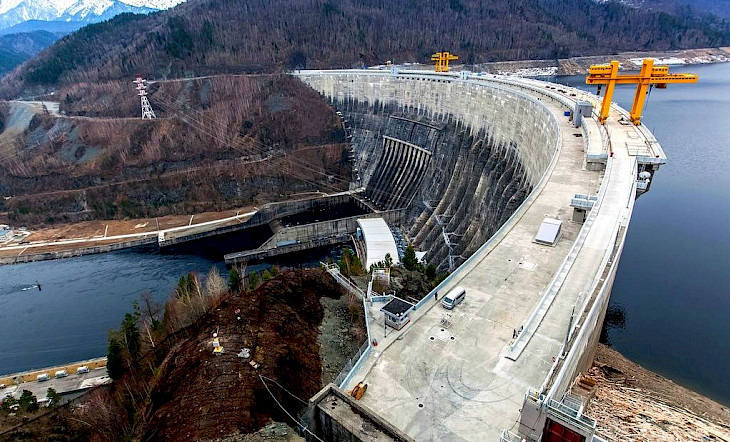

Общая стоимость проекта строительства Рогунской ГЭС составляет $6 млрд, говорится в тексте кредитного соглашения между правительством Таджикистана и Саудовским фондом развития по финансированию данного проекта, сообщает Asiaplustj.info.
В документе, опубликованном на портале правовой информации Министерства юстиции Таджикистана, отмечается, что полная реализация проекта завершится к концу 2031 года.
Напомним, соглашение было подписано 4 декабря 2023 года в Душанбе, и предполагает выделение кредита в размере 375 млн саудовских риалов ($100 млн) для достройки Рогуна.
Эти средства предоставляются по льготной процентной ставке (1,5% годовых), срок возврата кредита составляет 30 лет с 8-летным льготным периодом. То есть, процесс погашения кредита начинается с 2031 года и продлится до конца 2051 года.
В нем также говорится о заинтересованности в финансировании данного проекта других партнеров по развитию. К таким партнерам относят Всемирный банк, Азиатский банк развития, Европейский инвестиционный банк, Азиатский банк инфраструктурных инвестиций (Китай), Исламский банк развития, Фонд развития Абудаби, Кувейтский фонд развития и другие.
Теперь стало известно, что ЕАБР намерен выделить для достройки Рогунской ГЭС $130 млн.
В 2008 году, когда возобновили работы на строительству объектов Рогунской ГЭС, ее стоимость оценивалась в $3 млрд. Позже, в 2016 году, была объявлена сумма в $3,9 млрд. В середине 2022 года Минэнерго Таджикистана сообщило о необходимости привлечения $5 млрд для полной реализации проекта.
До настоящего момента Рогунский проект финансируется исключительно за счет государственных средств: с начала текущего года на его достройку направлено более 3 млрд сомони, в частности, 2,6 млрд сомони за счет бюджета, а 427 млн сомони за счет продажи электроэнергии, произведенной двумя агрегатами этой станции.
С начала восстановительных и строительных работ (с 2008 года), по данным правительства Таджикистана, за счет госбюджета на строительство этой ГЭС было направлено более 35 миллиардов сомони.
Рогунская ГЭС станет крупнейшей в Центральной Азии гидроэлектростанцией. Годовой объем выработки электроэнергии после полной сдачи станции в эксплуатацию составит от 13 до 17 млрд киловатт-часов. Это составляет примерно 65%-85% годовой выработки электроэнергии всеми действующими мощностями в республики.
CentralasianLIGHT.org
14 декабря 2023 года
